6月18日,北京金石湾管道技术有限公司承建的新建豫北LNG应急储备中心占压端博线改线工程(管道带压封堵)圆满竣工,得到了山西通豫煤层气配输有限公司的一致好评。
新建豫北LNG应急储备中心占压端博线改线工程位于河南省焦作市博爱县磨头镇。由于豫北LNG应急储备中心项目占压端氏-博爱煤层气输气管道,占压长度为230m。因存在隐患进行改线,改线长约930m。新旧管线连接采用带压不停输封堵技术,封堵压力3.6MP。

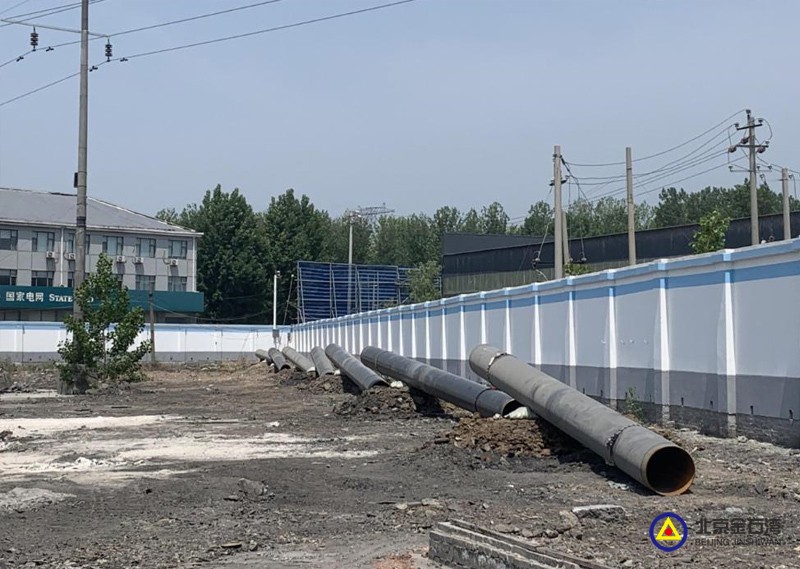

5月9日—5月11日施工人员、设备到达。

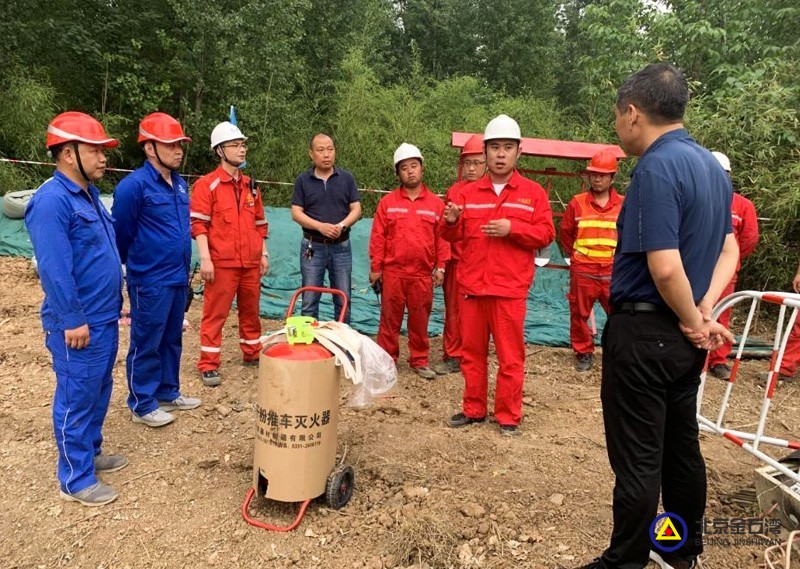

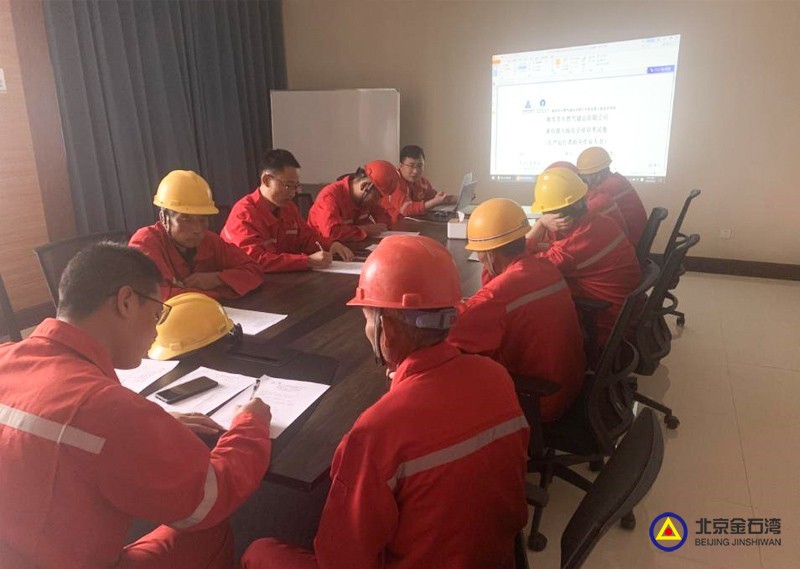

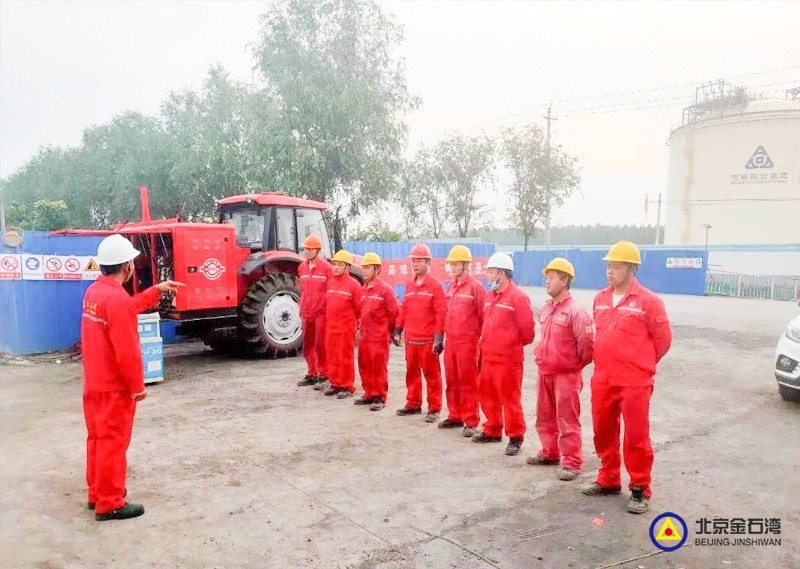

5月12日开始对施工人员的安全教育培训以及站内的安全教育考核;为接下的安全施工打下牢固的基础。

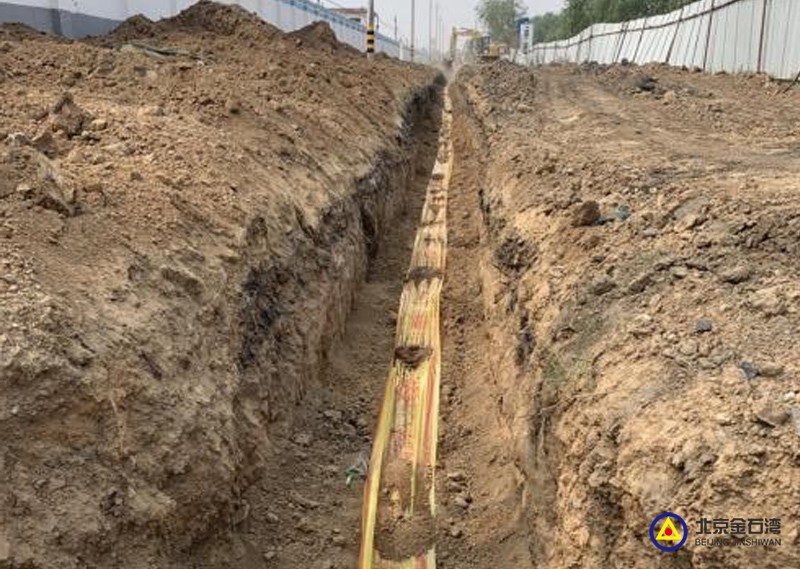

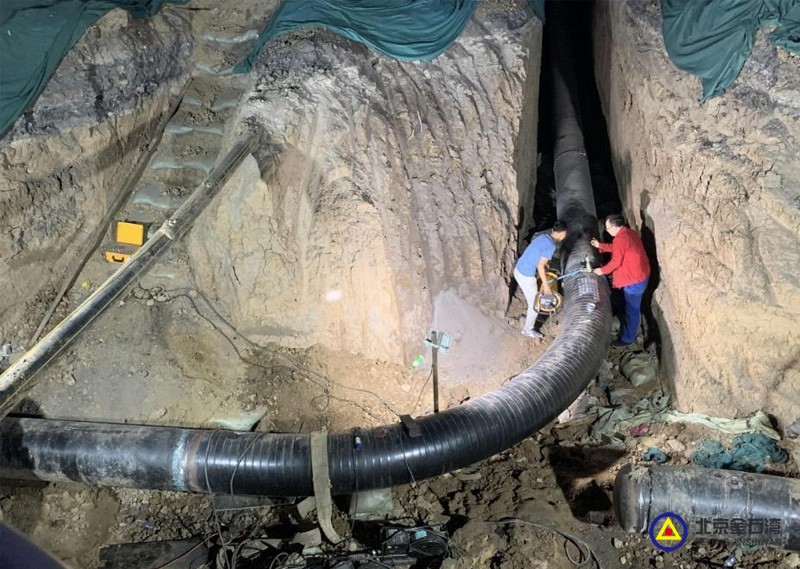

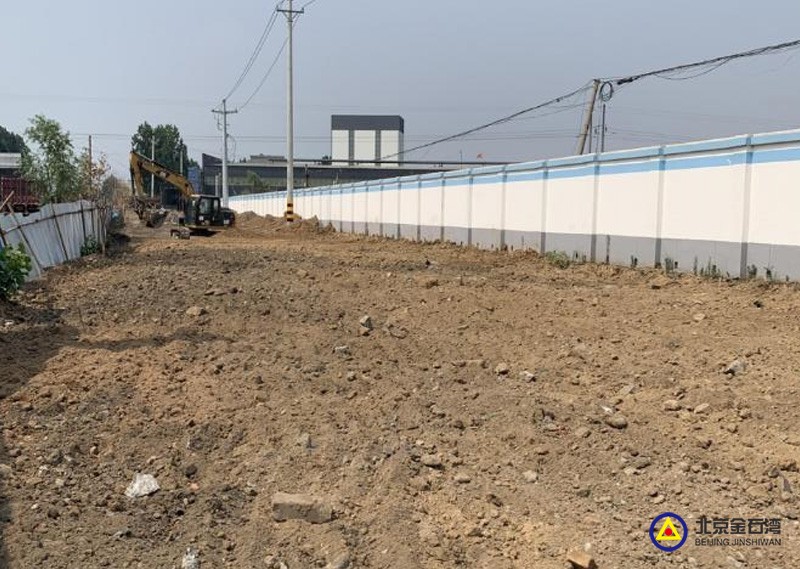

5月13日—5月14日对新管线进行打管线蹲、布管,对接下来的焊接做好准备。

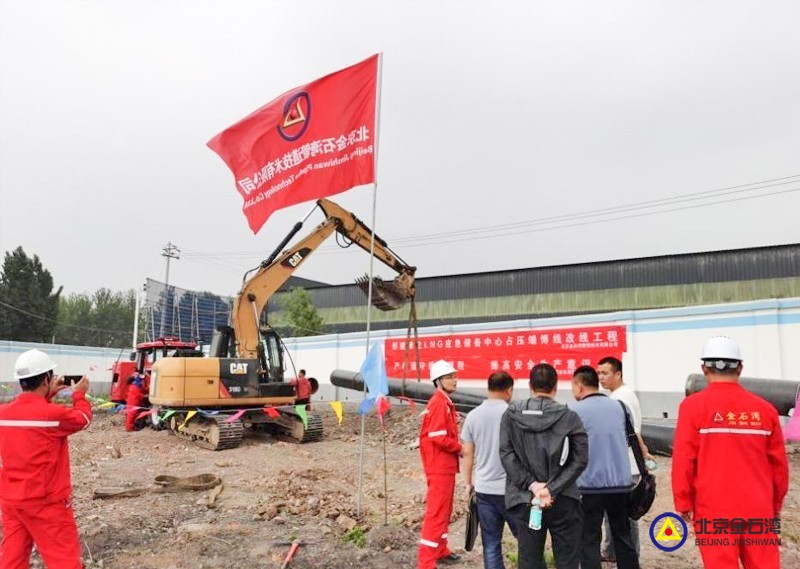

5月14日,业主方和监理方到场,改线项目正式开工。

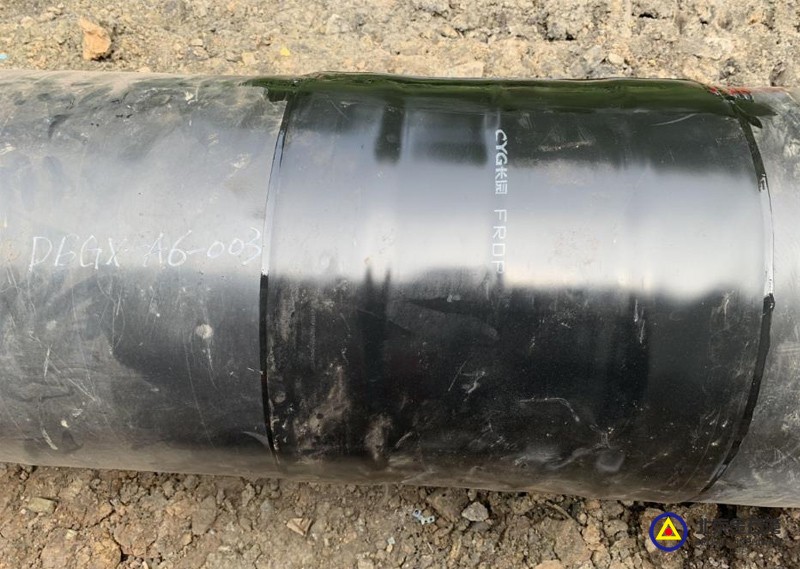

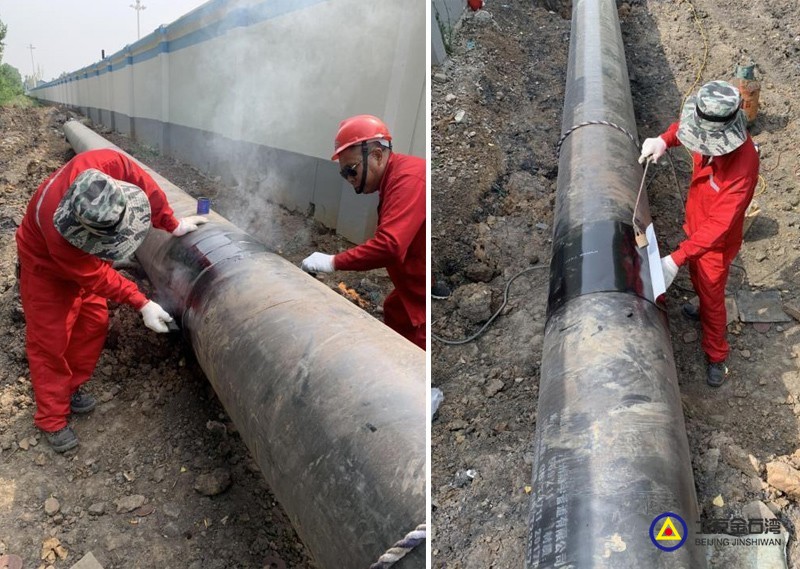

5月22日,新管线的组对、焊接基本完成,委托的第三方检测机构对焊口进行拍片检测,全部合格,开始进行防腐。

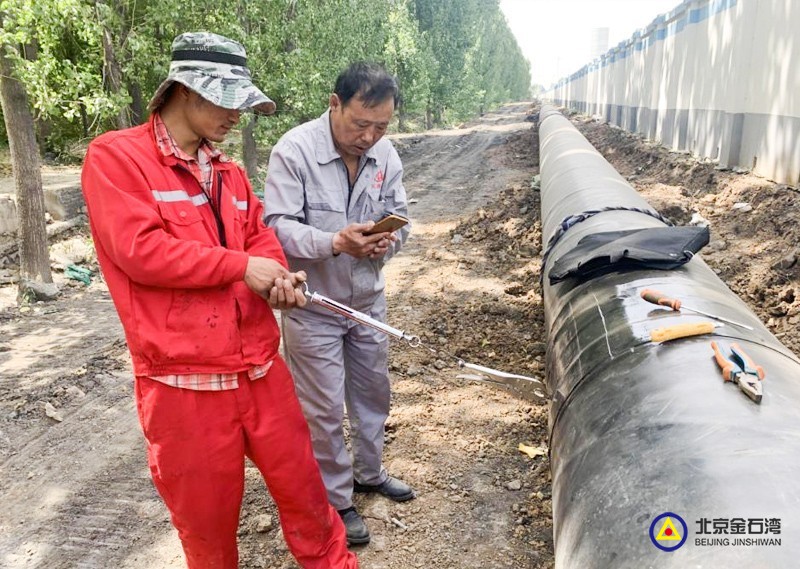

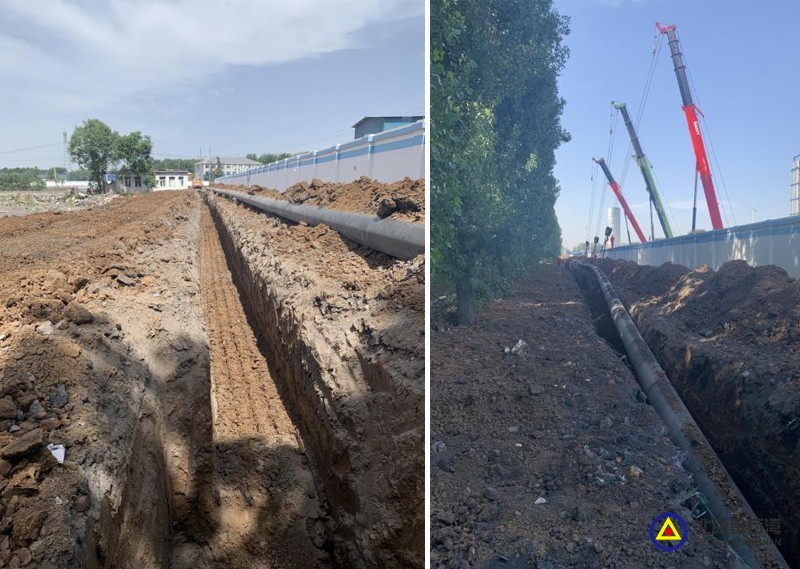

5月29日,新管线防腐基本完成,拉力试验符合标准,管线分段下沟,进行小回填,铺警示带。
6月1日,新管线焊接打压封头,准备打压;临时旁通打压4.0MPa稳定。6月5日新管线打强压9.5MPa稳定4小时后合格,下午16:00降压至6.3MPa进行严密性试压24小时无压降。然后泄压、排水、吹扫、干燥。

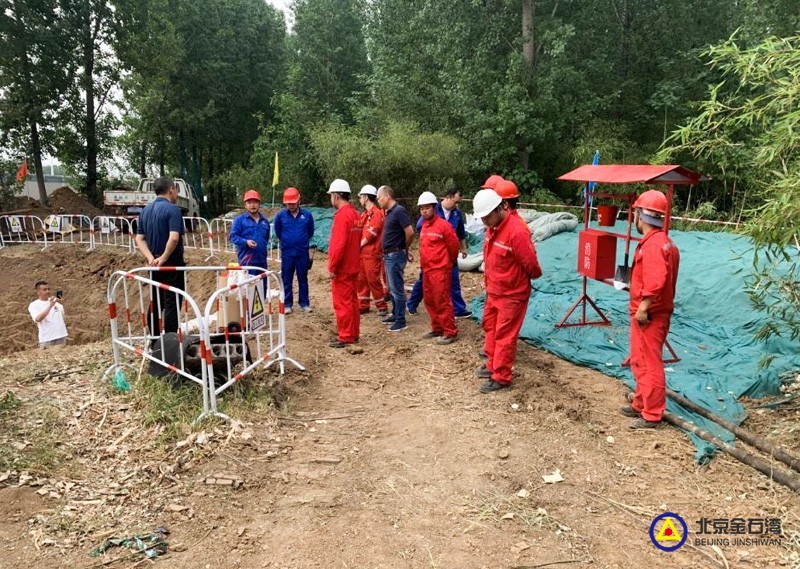

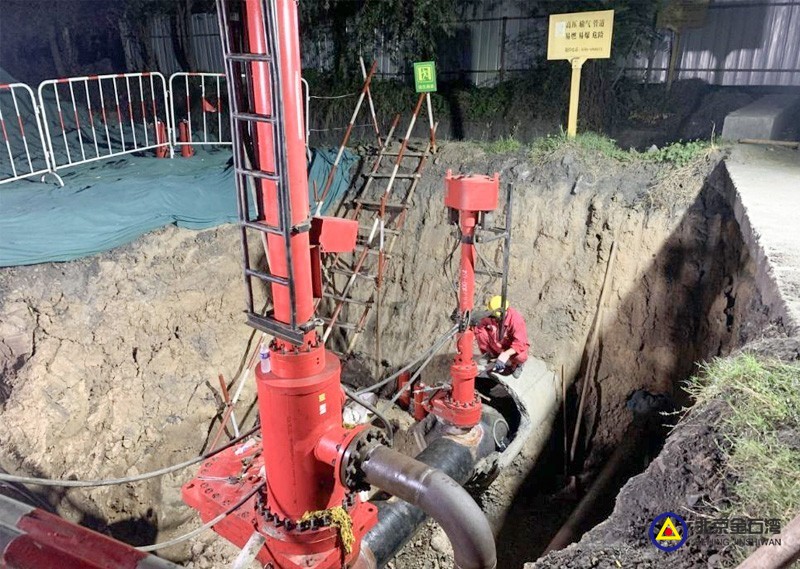

6月8日,封堵设备进场,业主方对设备进行现场确认并进行逃生演练,晚上开始降压,为第二天的开孔、封堵、断管做准备。

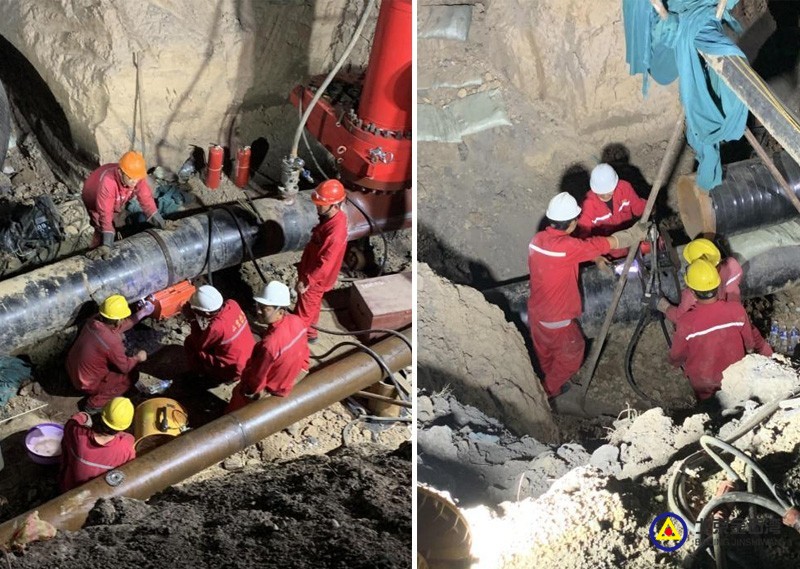

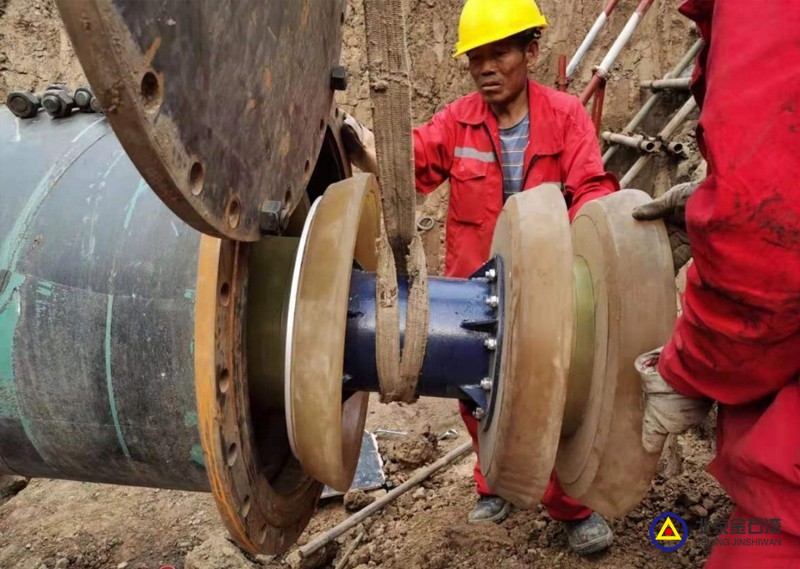

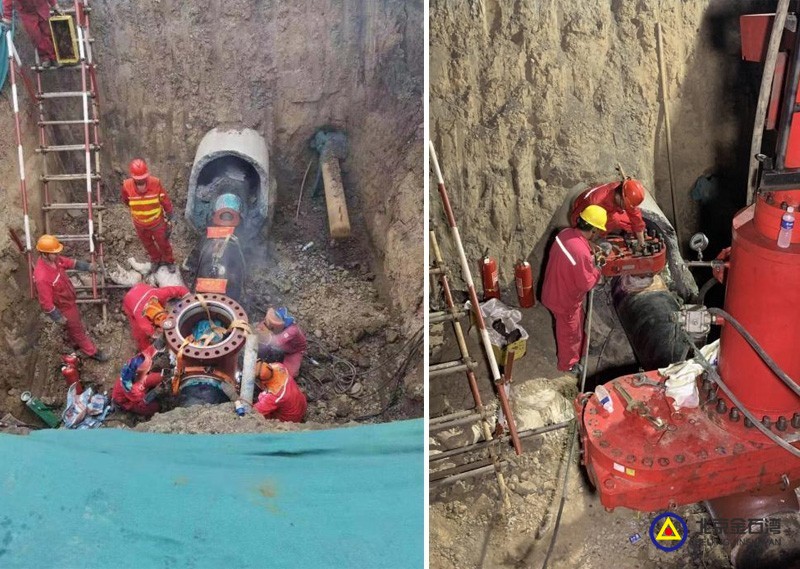

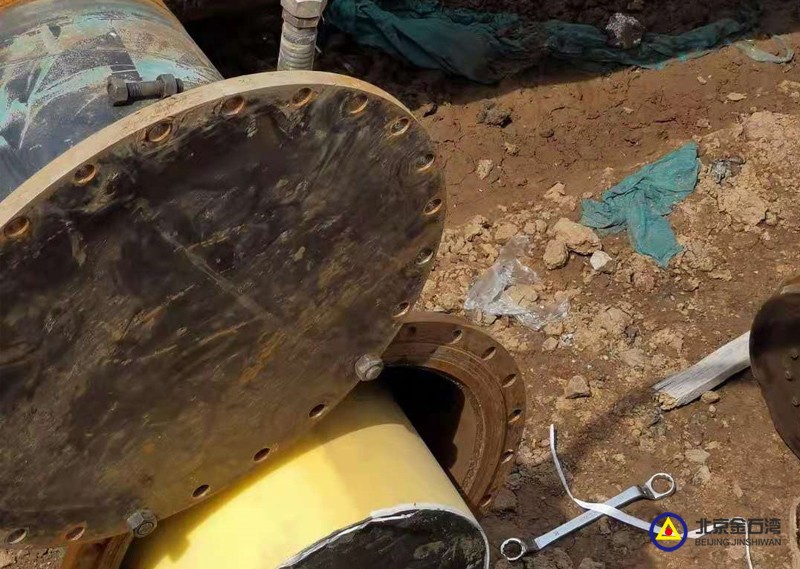

6月9日—6月11日,现场具备封堵条件,历时三天,金石湾人员充分发扬了安全高效、吃苦耐劳的精神,按时完成了对新老管线的开孔、封堵、断管,动火连头,让新管线按时的投入使用,工程如期完成。

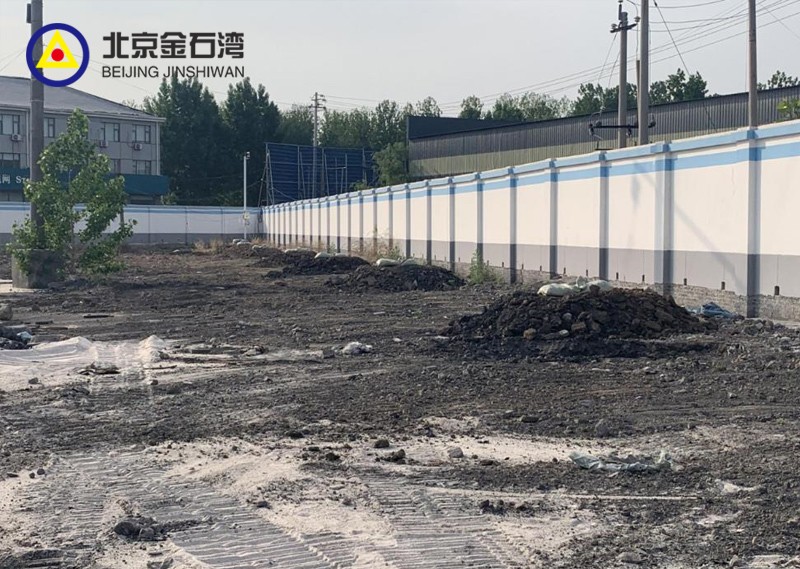

6月12日,开始对新管线进行管沟回填,地貌恢复,截止发搞前,新建豫北LNG应急储备中心占压端博改线项目基本完成。
此次工程,公司安装机组与封堵机组紧密配合,设备灵活调动,充分彰显了公司内部团结合作、资源共享的优势,为此次施工提供了良好的保障,让各项步骤有条理的进行,为按工期完成工作打下了坚实基础。
在公司诚实守信、以人为本的企业文化引导下;公司员工积极努力、吃苦耐劳、敢于拼搏;相信公司会向着更远的方向前进。
北京金石湾管道技术有限公司是一家石油、天然气管道技术服务的综合性运营服务商。提供管道安装、管道带压封堵、管道检测、管道修复、管道抢维修保运、现场机加工、清洗及无害化处理等涉及管道运营各个阶段的技术和服务。
