2023年2月15日,目送装满六七十吨封堵设备的半挂车驶离作业现场,宣告烟台港西港区原油码头DN1000原油管道双线封堵迁改工程顺利竣工!
项目于2022年12月15 日启动,整个项目历时两个月。 刺骨寒风、暴雪纷飞、新冠病毒肆虐、虐心的等待……回头看,值了!本次施工两条DN1000原油管道采用“双侧双封”工艺迁改,是公司迄今在原油管道领域应用最大口径封堵。

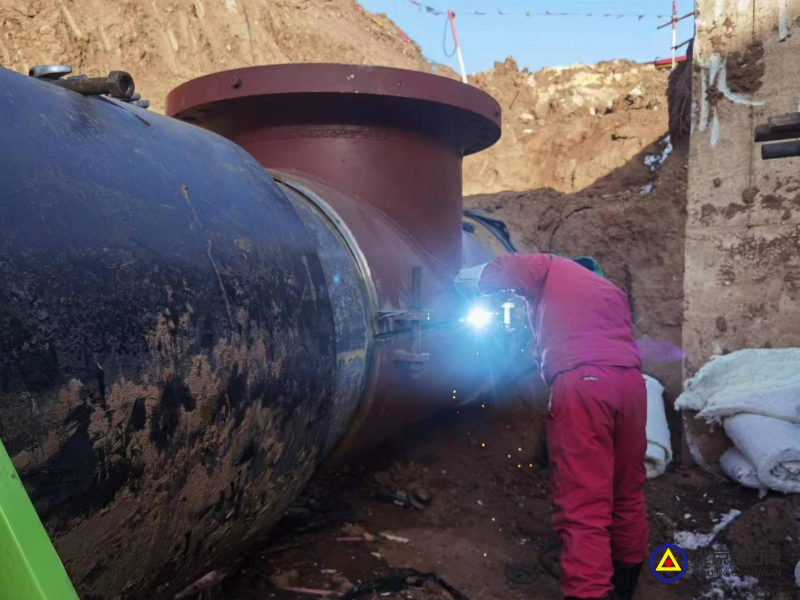

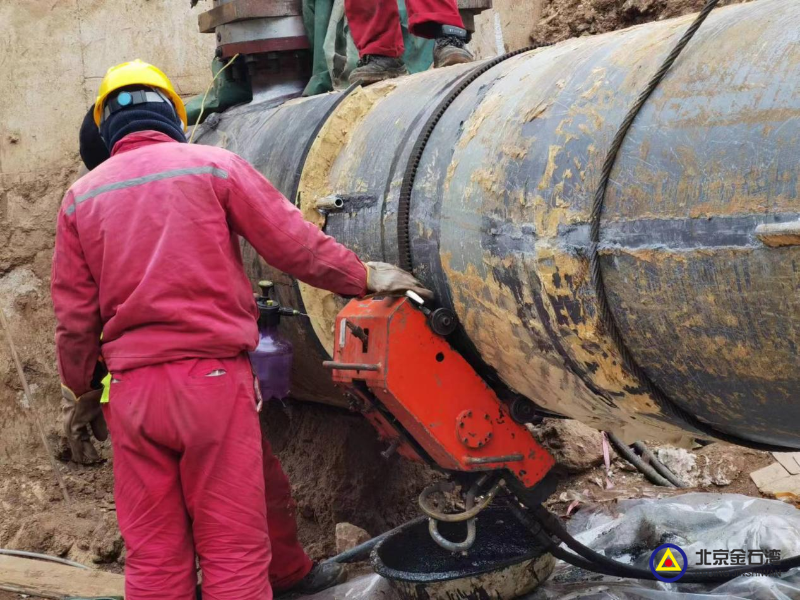

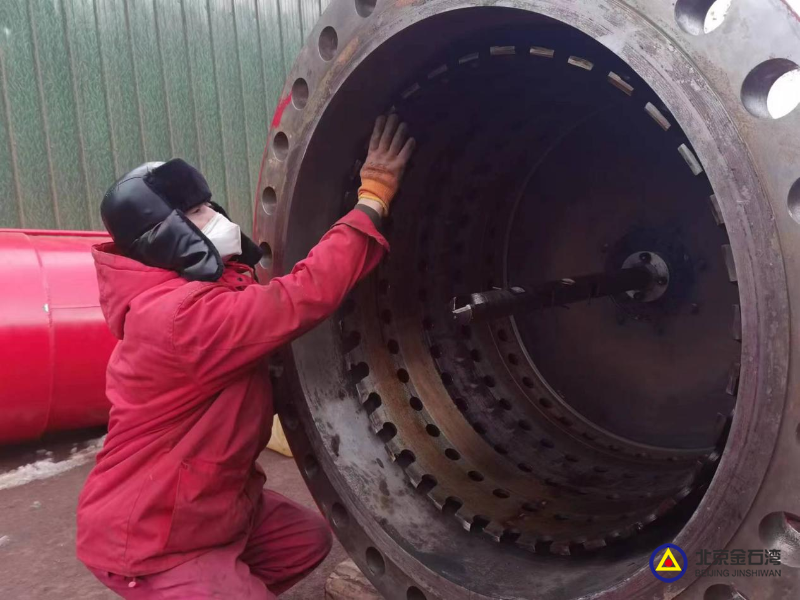

“A点中心钻开透”、“C点已下刀18公分”、“到达开孔尺寸,正在提刀”、“封堵严密”,金石湾工程管理群捷报频频,本次施工八个封堵点开孔一次性成功!封堵一次性成功!喜报的同时我们感恩于我们的坚强后盾:技术装备部,正是他们加班加点的默默付出,无数次的求证与实验,换来今天的成绩。
2022年12月26日,迁改第一条原油线开孔完成,封堵器安装完毕,满心期待封堵的时刻,一晃两天的苦苦等待是封堵时间的不确定后延,年底保生产不能停输、数艘邮轮徘徊外海,等待进港卸油……无奈的悻悻而归!

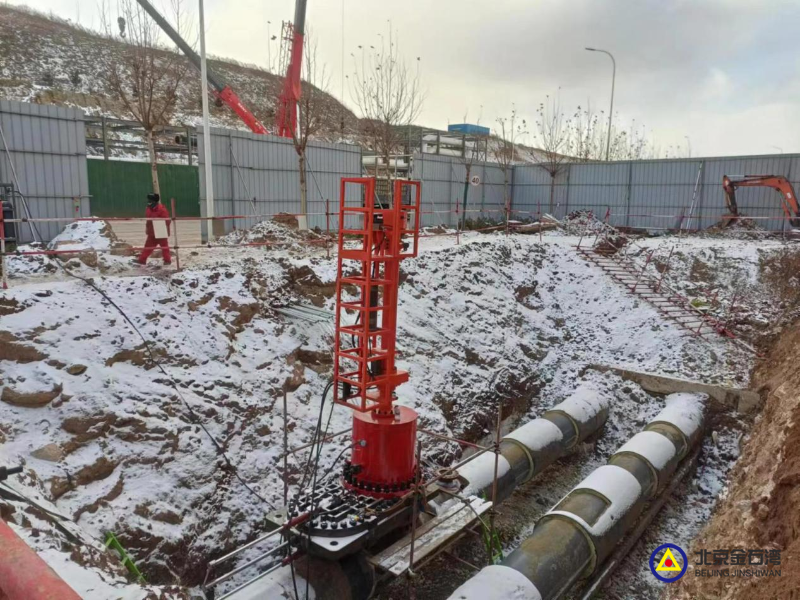

“十八天等待”后的2023年1月13日终于可以封堵了,这一天也是大风预警天气、伴随而来的急剧降温…… “这不是妖风,这是东风,诸葛亮的东风”,电话里孙加冉部长这话没错:风平浪静油轮挤着进港卸油,这天气油轮必须离港,才能停输,才有我们作业的窗口,达到年前抢出一条线的目标。

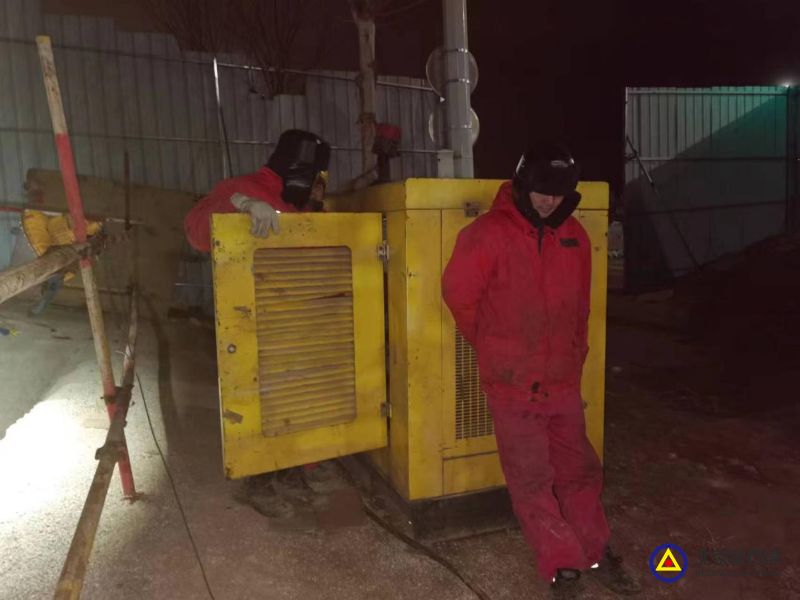

安全帽下的棉帽包裹着脑袋恨不得只露出两个眼睛,身穿红色工服的金石湾兄弟们在呼呼的寒风劳作,让人为之感动!忙的时候,偶尔一口热水就赶紧走向岗位,生怕片刻的歇息耽误了整体的进度!我也忘不了那一目,兄弟们围站在发电机周围取暖的画面!寒风是对铁骨铮铮汉子的考验,也磨励着每一个家庭的顶梁柱,公司的脊梁!
铁骨也有柔情,下班后手机视频里女儿只要叫上一声爸爸,让身为抢修一队队长张文龙满脸舒缓着笑意与幸福,保证一天疲惫全无。金石湾家庭何止张文龙一人,电话里和长辈的嘘寒问暖、跟老婆的打情骂俏、关心孩子学习……也许这就是大家努力工作的动力和意义。
“争取年前干完一条线回来开年会,实在不行年会安排到年后”、“过年放假时间尽量考虑项目人员”,公司领导声音传递到在项目的每一个人,生怕年会这重要的时刻冷落项目上的人,也让在项目的人员稳住心,大家共进退!结果顺遂,年前项目阶段性胜利,得以回公司一齐开年会,一同放假过年!
大年初五就接到甲方开工通知,要求初七组织进厂施工。未褪去年味是我们这些常年外跑人员的千斤坠,即便如此,我们依然按时出发,因为我们是管道卫士,牢记“保卫管道平安,让客户放心”的承诺 !
有了第一条线的经验,接下来第二条管线迁改,调整工作思路和资源配置,干起来更加得心应手。 项目的成功实施,离不开公司上下一心的协作,也离不开甲方、监理等各方支持与帮助,山高水长,诸君好运!
