3月12日,公司西部片区业务负责人接到甲方急电,延安炼油厂联合二车间余热锅炉 DN150 蒸汽管线进口阀门突发内漏,抢修作业将面临 150℃ 高温与 6.4MPa 高压下的双重威胁,传统检修手段无法实施,请我方协同克难。
我公司接到抢维修通知后,迅速成立攻坚项目小组,对设备密封及耐高温组件进行深入探讨,制定可行性方案。
通过进口密封件加急采购,厂内设备改装与试验论证,设备可靠性与安全性达到预期要求。

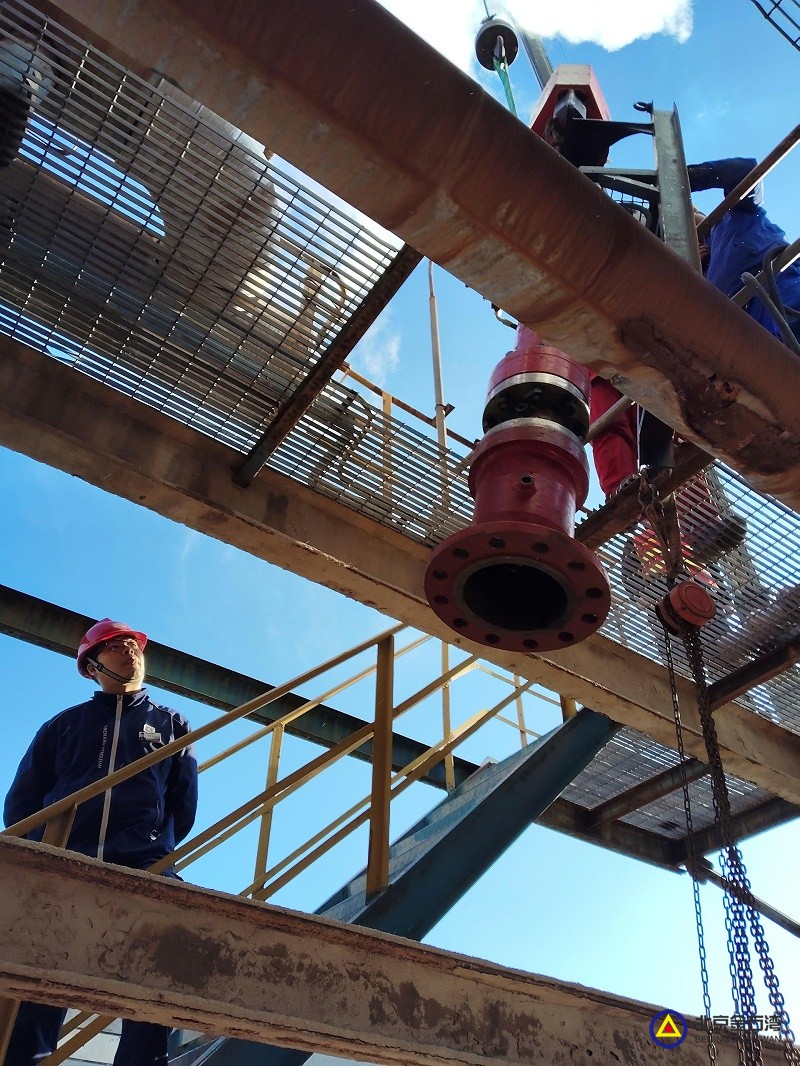

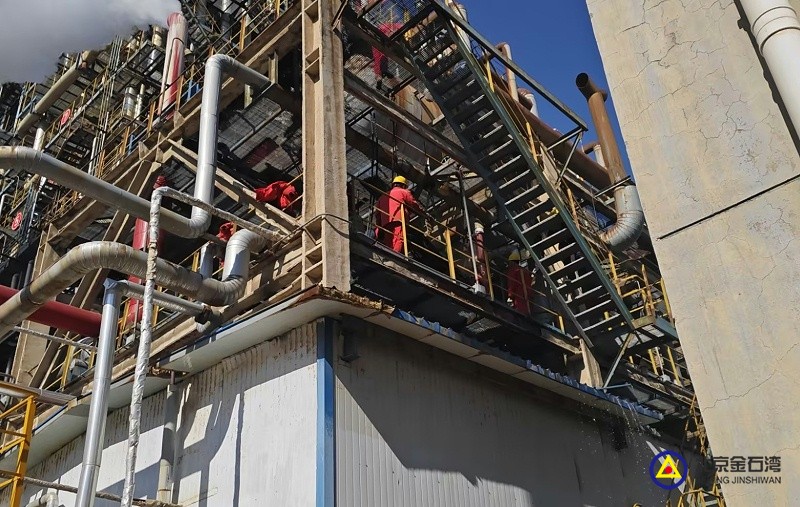

工程人员星夜驰援现场,对该蒸汽管线进行带压封堵更换阀门。
3月16日,项目人员经过一上午的作业筹备、开票,施工拉开序幕。

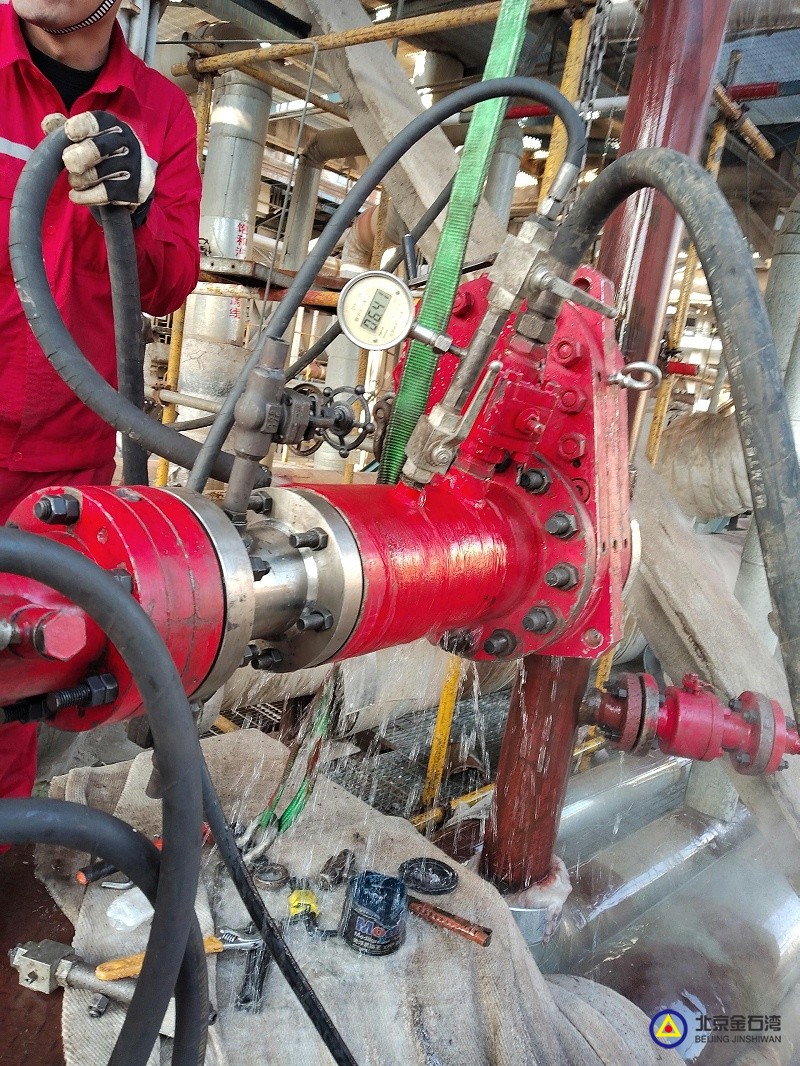

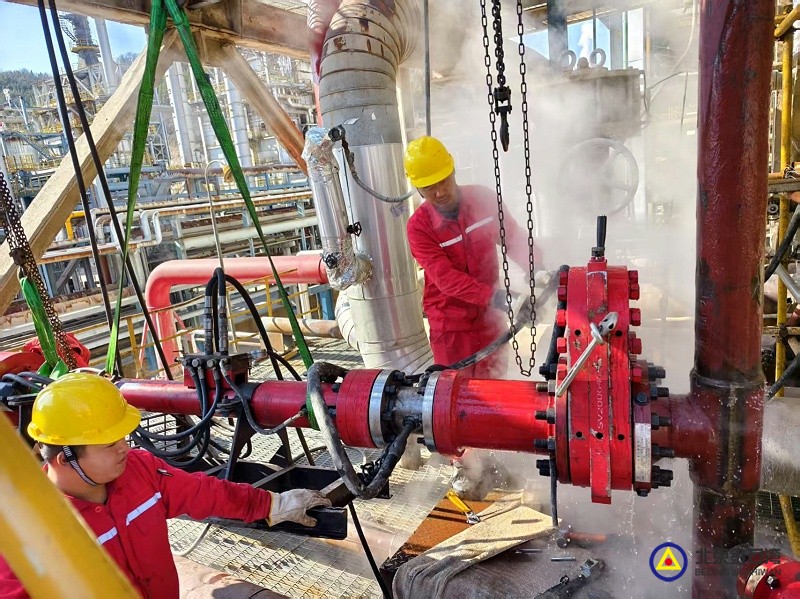

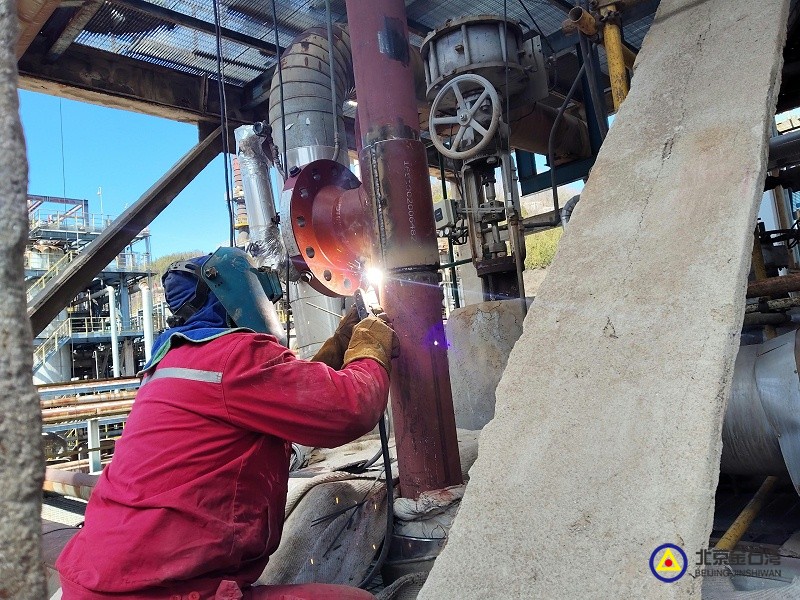

11:10-13:15,开展封堵三通焊接作业;

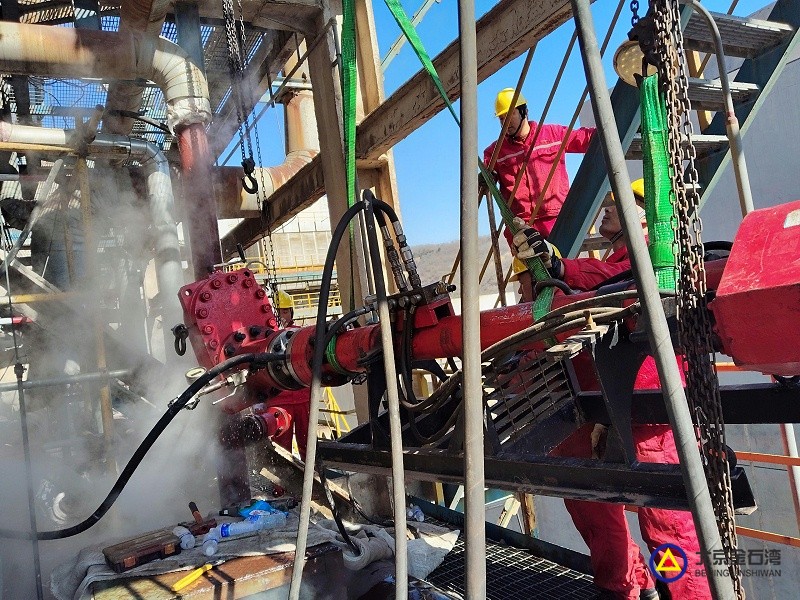

13:37-14:10,带压开孔作业;

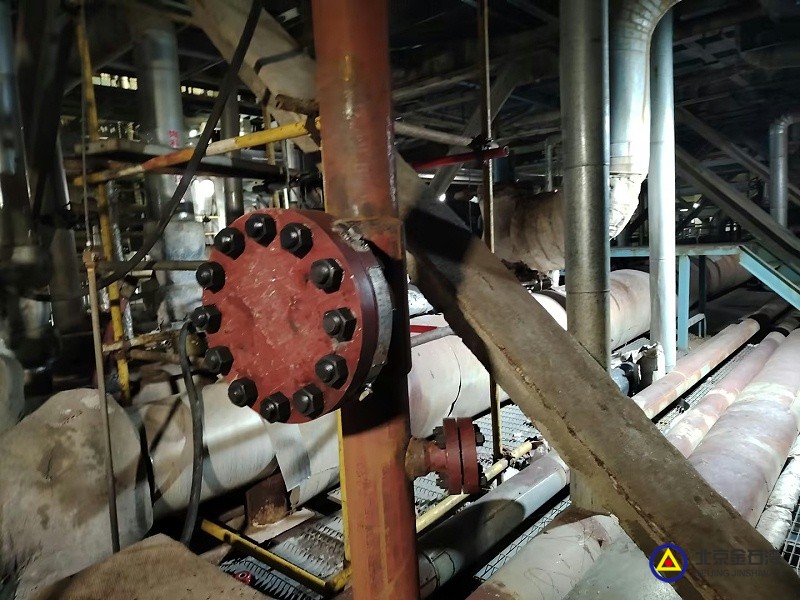

14:46-18:10,封堵交付甲方检修;
18: 20-19:45,解封工作,抢修作业完成。
经过8个多小时的持续抢修作业,本次高温高压封堵检修作业圆满完成,在场的各位领导也终于舒了一口气。
“保卫管道平安,让客户放心”,本次抢修是金石湾服务石油炼化企业在高温高压管线抢修的“战场”又一次成功实践!
