2022年5月31日17:30分最后一处501面漆防腐完成,标志着天津储备库罐底板金属修复项目的完美竣工!
项目背景:中国石化销售股份有限公司华北分公司天津储备库T303、T305罐和天津储备库新河分库YG-101罐、YG-102罐、YG-109罐、YG-110罐、YG-111共七个油罐。经检测发现局部出现腐蚀金属缺失现象,发现罐区内部分油罐存在严重安全隐患,主要为罐底板常年腐蚀出现金属缺失减薄现象,在后期使用中存在极大的安全隐患。
4月13号进场以来近49天时间,这个高难度、高标准的项目圆满完成49天时间完成安全、质量、工期、成本完美管理;
非常感谢为天津储备库罐底板金属修复项目付出的所有人员!
炎炎夏日天津储备库罐底板金属修复项目开始了,在疫情严峻的当前,罐内施工空间小,因年久未使用罐地板腐绣多粉尘严重,特别有天津储备库T303和T305,天津新河油库YG-101和YG-102油库地板到浮漂的距离在1.2米到1.5之间,受限空间施工风险高,难度大,罐内较为黑暗,现场各方面要求都比较严格。金石湾人不畏艰辛,迎难而上。
甲方领导对各个方面的施工安全特别重视,在施工期间多次对我们进行安全教育,还进行了实操的培训与考试。在本项目施工过程中,我们始终把安全放在第一位,掌控安全,把控质量。得到了业主的单位的一致好评。
对作业罐体的方量、储存介质、浮盘形式、停用时间进行现场调查。了解储存罐技术规格、介质参数、运行参数、防腐方式、储罐修补缺陷大小、高低进行确认。在甲方领导到达现场之前进行安全会议,在领导到达现在之后对施工过程的安全隐患,注意事项等做出指示。在作业票的签署和罐内进行气体检测之后方可进行施工。金石湾人始终恪守安全施工为最高标准,在安全的基础上求质量求效率。
清晨我们进行安全交底、现场工序安排的教育开始本项目的工序。

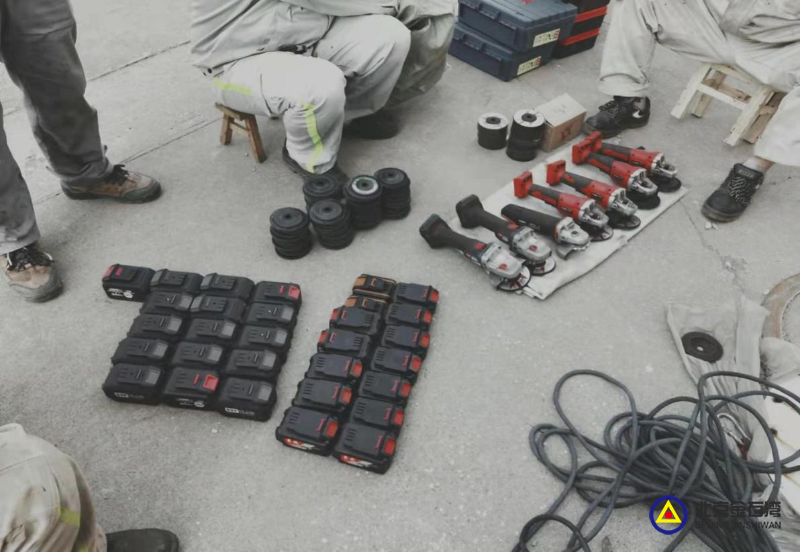

根据现场要求配备工具及现场布置
甲方八点多赶来给我们开好票,提前做好现场布置准备工作,罐内修复一切都很顺利,时间也恰到好处,在1.2米到1.5米内的受限空间内作业,每次进罐作业时都是天气最热的时候。虽然罐内温度很高、受限作业难度很大,但完成一项工作的愉悦感充斥着我们的内心。

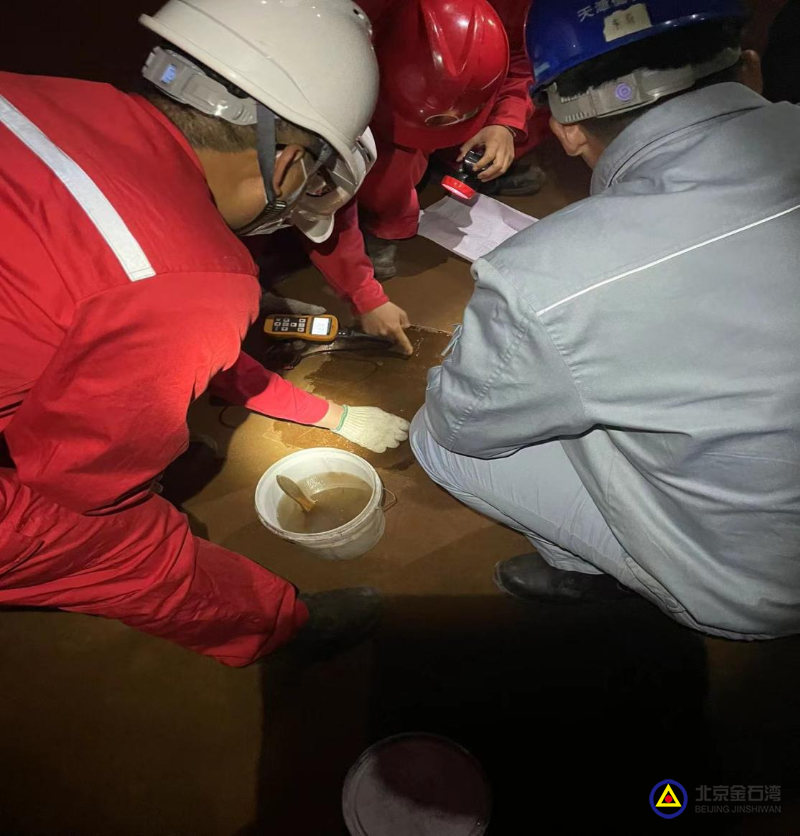

罐内施工点数据测量
对施工罐体跟业主进行确认(罐内接地罐体通风情况,罐体仪表情况跟排水设施及罐体停用时间介质情况)对施工部位和检测进行确认并实地测量划线测厚。根据测量数据设计补强板。

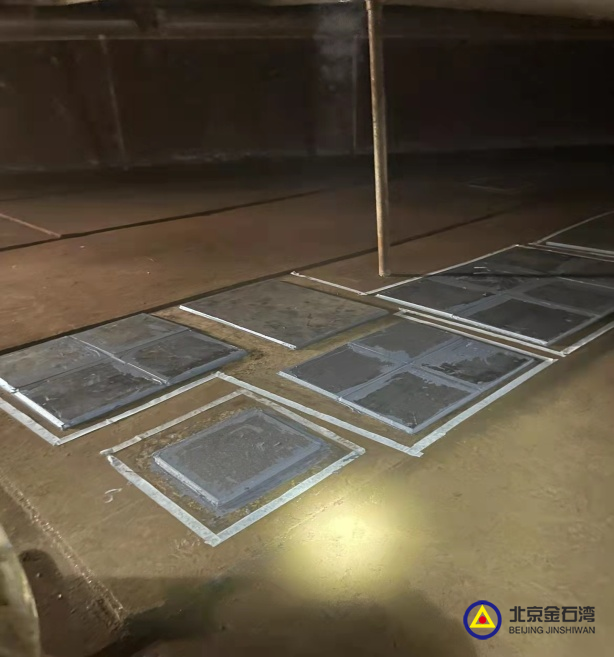

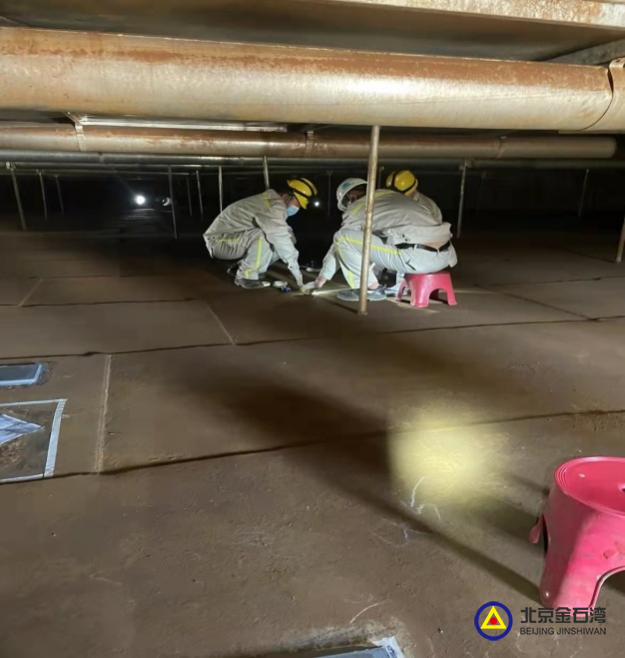

缺陷处打磨施工人员劳保佩戴齐全,做好防尘通风工作,补强板分拣,打磨点进行确认。打磨完成后要对打磨点进行平度测量,如有凹凸不平现象及时处理。补强板分布到指定打磨位置,进行平度测量。在保证安全的前提下,质量方面收到了甲方的高度认可。
5月31日本次施工圆满完成,在业主的支持下,整个项目一气呵成,得到业主天津储备库新河分库的高度认可。本次施工严格要求施工人员劳保用品的规范穿戴,严格准守的规章制度,在疫情防控,安全高效,保质保量的完成所有工序。体现了金石湾人始终坚持着“安全、高效、标准、规范”的核心价值观,把它融入到了项目施工过程中的每一步工序中,我始终坚信每一次项目施工中辛勤的汗水,都会在最后结出幸福的果实。金石湾必将在一次次积累中成为油气管道服务行业的领跑者。
