秦皇岛项目位于秦皇岛北戴河区北三路,北戴河公安分局旁,因修路当地住建局要做污水管顶管施工,需要把运行中的燃气管做不停输改线,制作一个跨线龙门架,已完成此项目。
4月24日准备施工机具装车,下午到达工地确定操作坑不能满足施工条件,需要甲方开挖操作坑。

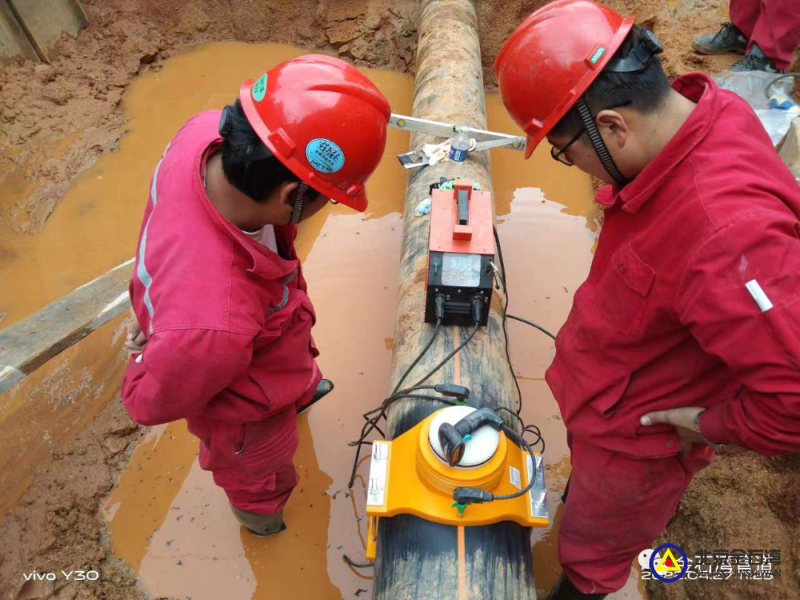

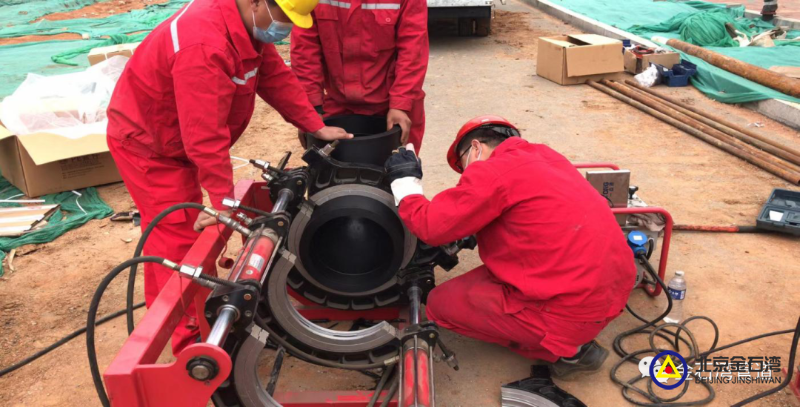

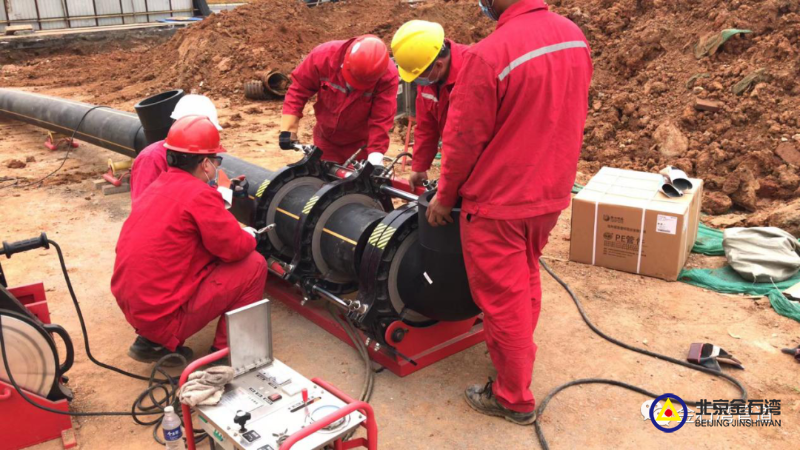

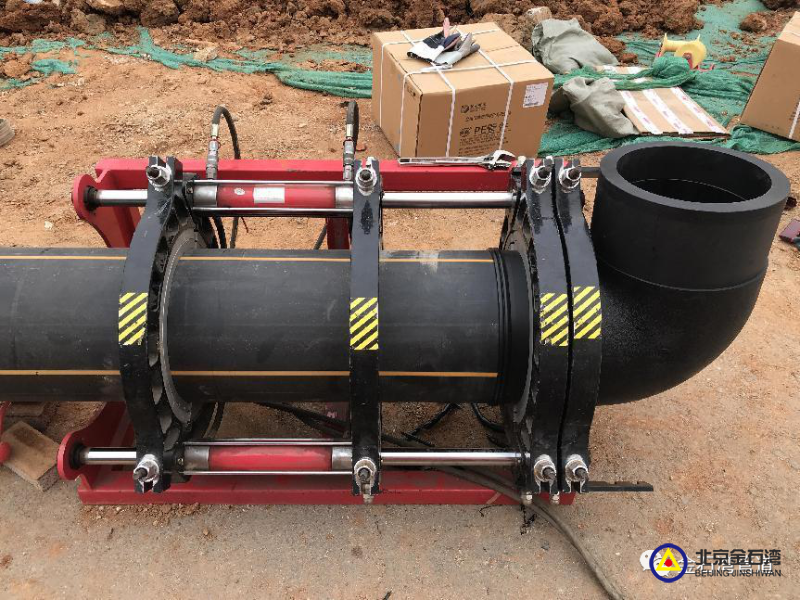

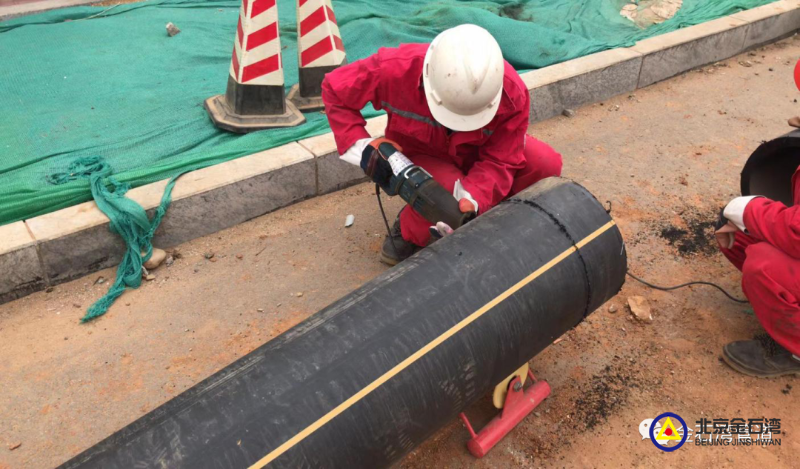

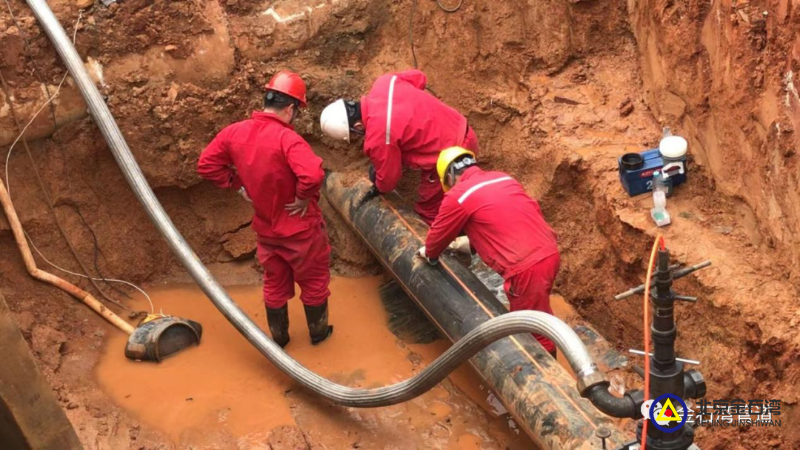

4月25 日指导甲方开挖操作坑,预制新管线,新管线测量,组对,切削,加热,焊接,冷却一气呵成。每一步工序都体现着我们的核心价值观,标准规范。

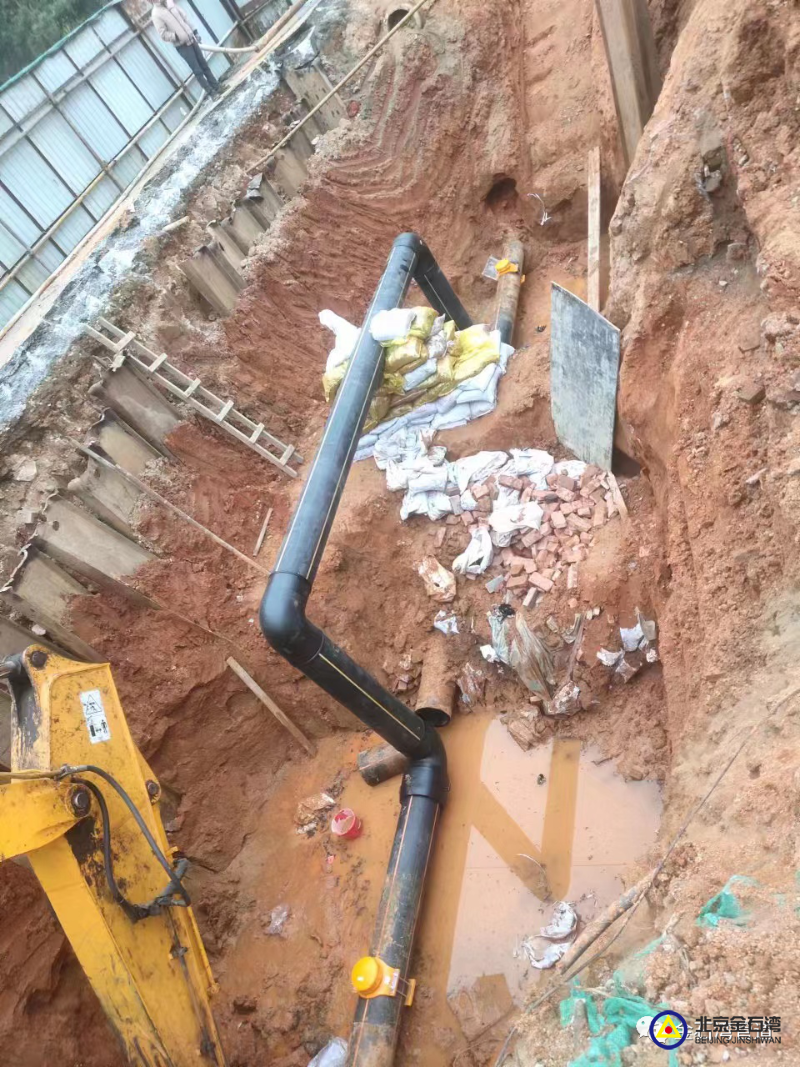

由于管线埋深在5米左右,地质条件复杂,下方属流沙土质,决定用钢板桩做支护,打桩过程不顺利,流沙土质下是岩石层,打桩速度受限。
4月26日晚打桩完成,操作坑基本完成,经和甲方领导沟通,夜间施工不安全,决定 27日一早施工。

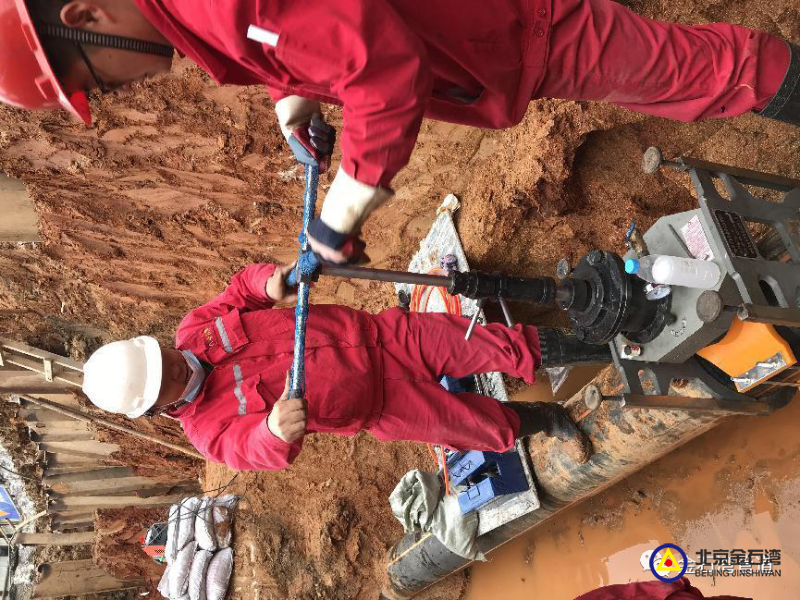

27日一早准备施工机具操作坑放坡降水,11:30 正式焊接封堵三通。
下午3:00临时旁通管线导通,开始断管,下午6:30随着最后一个管帽安装到位,此项目在所有施工人员的密切配合下顺利完工。交给甲方一份满意的答卷。
此项目在疫情如此严峻的状态下,金石湾秉承保卫管道平安让客户放心的使命,为客户排忧解难,得到客户好评,金石湾必将在油气管道服务行业成为领跑者。
