2022年4月6日18:30分最后一条盲板螺栓紧固完成,标志着扬子巴斯夫项目带压封堵顺利竣工!
项目背景:因426消防管线改线需要三处封堵,60水管线、114氮气管线、89仪表风管线2处,150度114蒸汽管线,加阀门。选用不停输开孔封堵技术进行施工。
3月12日出发,从3月14日进行扬子巴斯夫入场安全培训,登高安全培训,装置内考试,受限空间培训,取施工入场证件。现场勘察,封堵管件焊接。设备报验为设备入场做前期工作准备。
3月13号进场来近26天时间,这个高难度、高标准的项目圆满完成26天时间完成安全、质量、工期、成本完美管理;更感谢为扬子巴斯夫项目付出的所有人员!
扬子巴斯夫项目在疫情严峻的当前,管线施工空间小,管线介质比较复杂,特别有 150度蒸汽管线,施工风险高,难道大,现场各方面要求都比较严格。金石湾人不畏艰辛,迎难而上。

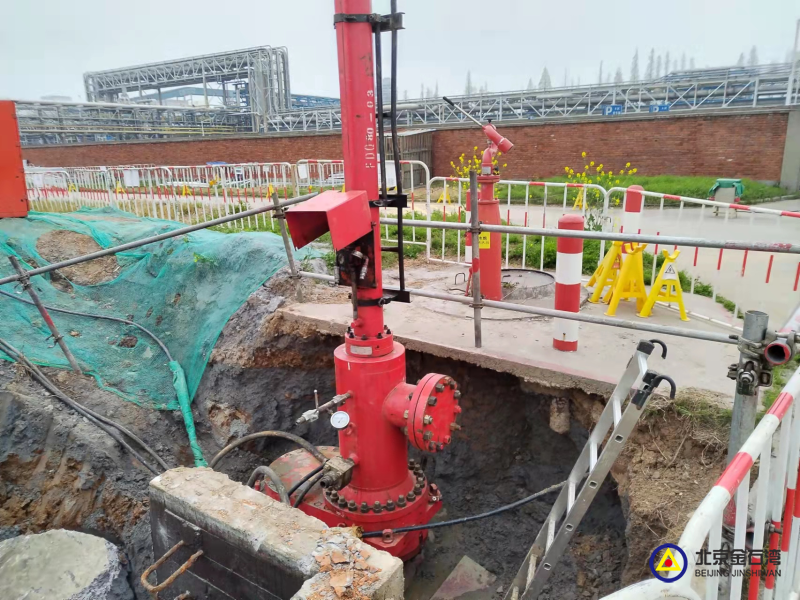

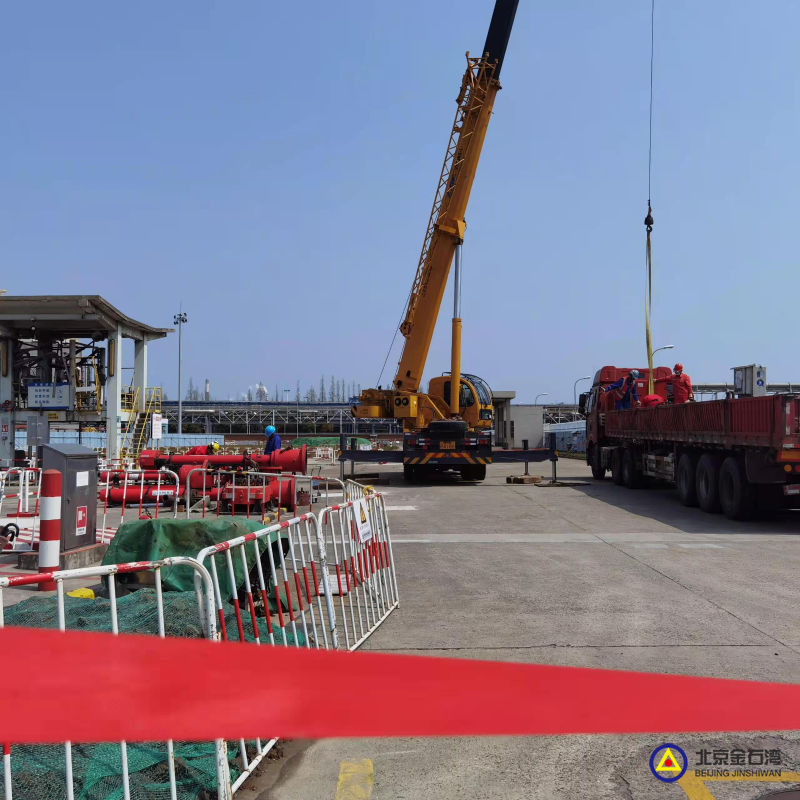

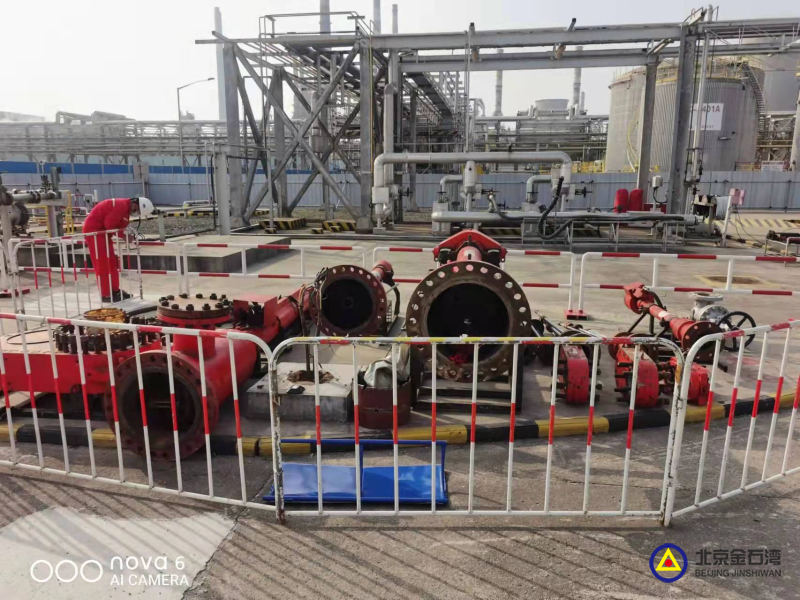

甲方领导对各个方面的施工安全特别重视,在施工期间多次对我们进行安全教育,还进行了实操的培训与考试。在本项目施工过程中,我们始终把安全放在第一位,掌控安全,把控质量。得到了业主的单位的一致好评。3月28日设备入场,布置现场:
3月29日清晨我们进行安全交底、现场工序安排的教育开始本项目的工序。
426口径管道工序:作业票办理 管件焊接 夹板阀安装 开孔机开孔 氮气置换试压 管线封堵 切割断管 焊接阀门 焊缝检测 塞堵 设备的拆除 加装盲板 现场清理
4月1日清晨我们进行安全交底、现场工序安排的教育开始本项目的工序:60水管线、114氮气管线、89仪表风管线2处,150度114蒸汽管线。

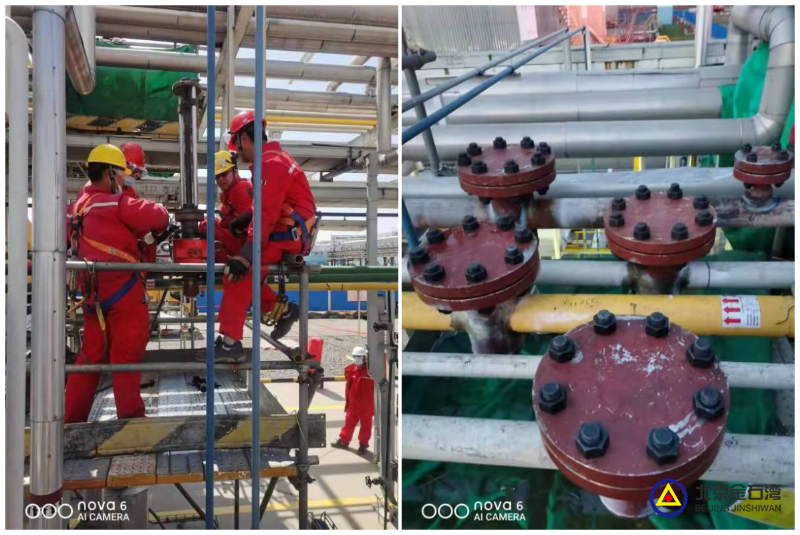

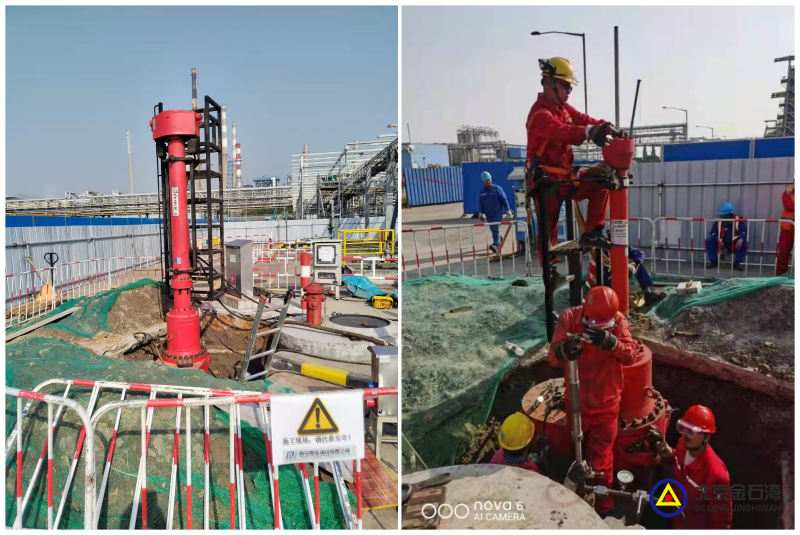

九点多赶来给我们开好票,然后准备开孔,开孔时一切都很顺利,时间也恰到好处,在十多米的平台上紧张有序的完成开孔,每次拆装时都是太阳最热的时候。虽然热辣辣的太阳炙烤着我们的皮肤,但完成一项工作的愉悦感充斥着我们的内心。
4月4日本次施工圆满完成,在总包及业主的支持下,整个项目一气呵成,封堵一次性合格,得到总包及业主的高度认可。本次施工严格要施工人员劳保用品的规范穿戴,严格准守扬子巴斯夫装置内的规章制度,在疫情防疫把控同时严格把控,安全高效,保质保量的完成所有工序。充分体现了金石湾知难而上的拼搏精神和坚韧不拔的敬业精神。
