港枣线马碱竖河隐患整治工程φ355双封双堵顺利完工!

来源: 发布日期:2024.01.09

工程概况

本工程位于山东省德州市平原县王杲铺镇道口庄,港枣线现状管道以大开挖方式穿越马碱竖河,交叉角度约为 83°,由于地下水位的降低,河务部门计划对此段河道进行清淤,同时河道内东侧段管道覆土较厚,致使水流集中冲刷河道西侧,导致河道西侧管道埋深减小,局部露管,露管长度约为4.5m,河道清淤后,管道悬空高度约为2.5m。因此,为保证管道的运行安全及河道清淤和后期规划建设顺利实施,需对该段管道进行迁改。


港枣线马碱竖河隐患整治工程,改线段原管道长590m,改线后管道水平长度707.1m,实际长度710.7m,改线后管道长度增加120.7m。管径为D355.6mm,输送介质为成品油,设计压力8.0MPa,管道全线采用埋地敷设,一般段管顶覆土厚度不小于1.5m,管道同沟敷设1根光缆。

WPS拼图0

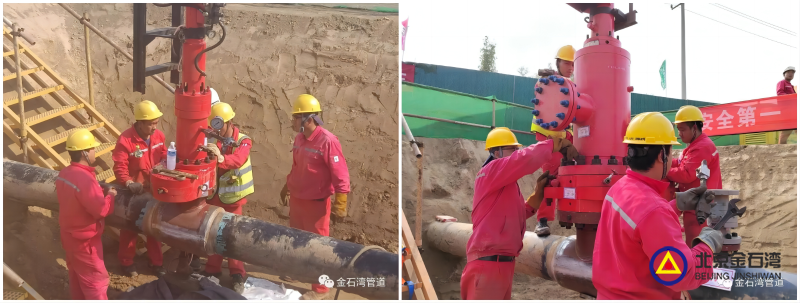

项目组于10月15日召开了项目班前会,之后经过打磨防腐、焊接封堵管件、气囊三通、开孔机安装及试压等一系列准备工序,至18日进行了开孔安全教育班前会,正式进行开孔封堵作业。

本次工程任务非常具有挑战性,因为管道壁厚较薄,给我们焊接管道带来了相对较大的难度。然而,我们坚信保质保量是完成任务的前提,我们将严格把关质量,确保每道工艺都符合标准。

WPS拼图1

WPS拼图2

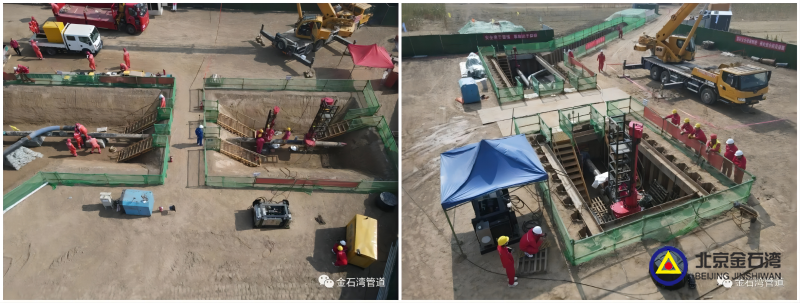

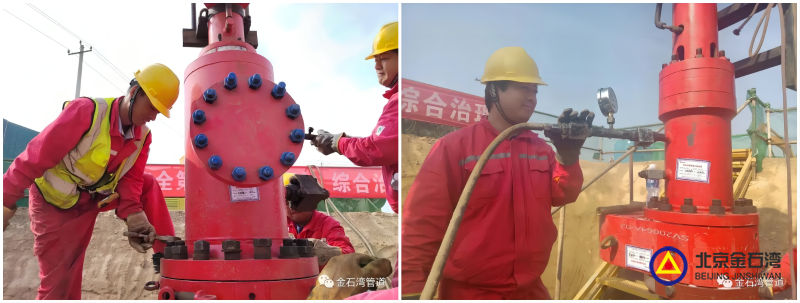

在这样艰难的施工过程中,队员们也面临着大风沙尘、恶劣天气的考验,他们时刻保持警惕,紧密配合,通过有效的沟通和协作,减小了风险,提高了工作效率,保障了施工的正常进行。

WPS拼图3

WPS拼图4

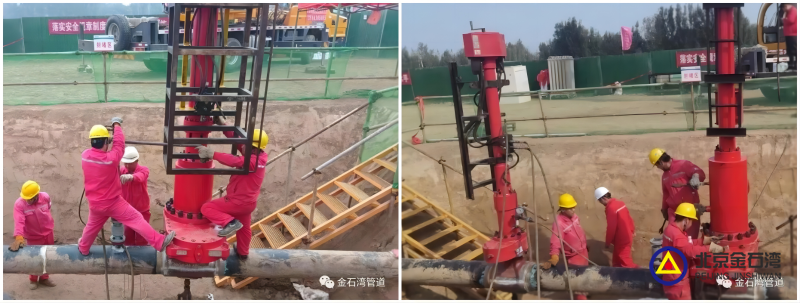

在面对问题和困难时,他们保持沉着稳定的态度,以灵活的思维迅速找到解决方案,并在紧要关头做出决断。最终在全体项目人员的共同的努力下于10月21日顺利完工,每道工序零失误,高标准顺利完成。在这一过程中,我们的队员们展现出了无可比拟的拼搏精神和团队合作能力,得到了德州作业区领导和甲方领导的高度认可。

作为专业的团队,我们注重细节、追求卓越。每一位成员都全力以赴,在确保工程质量和进度的同时,还要保证安全和可持续性。无论遭遇多大的困难,我们都会坚持不懈,相信未来经过我们的共同努力,定能为客户呈现出一幅幅完美的工程画卷!
